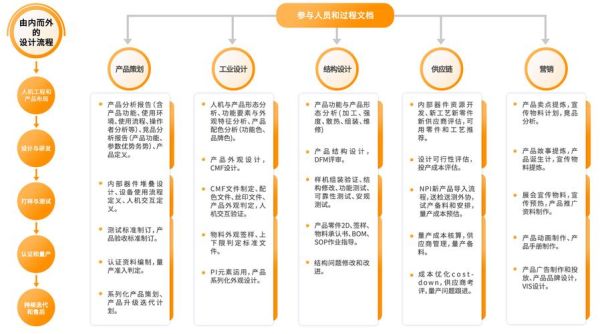

科技产品定型在哪个部门_定型流程详解

新网编辑 5 0

科技产品定型到底归谁管?

**答案:科技产品定型通常由“科技与质量管理部门”或“产品管理委员会”牵头,联合研发、市场、法规、供应链等多部门共同完成。** ---

一、为什么定型必须跨部门?

**定型不是单一技术决策,而是商业、法规、供应链、用户体验的综合平衡。** - **研发部**:负责技术可行性、原型验证、性能指标。 - **市场部**:提供用户画像、竞品对标、定价区间。 - **法规部**:确认是否满足国家/行业标准、认证周期。 - **供应链部**:评估关键物料交期、成本、可替代性。 - **质量部**:制定可靠性测试方案、缺陷等级定义。 ---

二、定型流程的六个关键节点

### 1. 需求冻结会 **谁来拍板?** 产品经理牵头,市场与研发共同确认需求不再变更。 **输出物**:PRD V1.0、用户故事优先级列表。 --- ### 2. 技术评审会 **核心问题**:原型机能否达到设计指标? **评审维度**: - 性能余量≥20% - 关键器件寿命≥5年 - 散热方案通过45℃环测 --- ### 3. 法规预扫描 **法规部提前半年介入**: - 查询最新GB/T、IEC、FCC差异条款 - 列出认证清单:SRRC、CCC、CE、UL --- ### 4. 小批量试产(PVT) **质量部主导**: - 抽样方案:AQL 0.65 - 可靠性测试:跌落、高低温循环、ESD 8KV - 直通率≥85%才允许进入下一阶段 --- ### 5. 成本封样会 **供应链部与财务部联合**: - 锁定BOM成本浮动≤±3% - 签署“成本红线协议”:超支部分由责任部门承担 --- ### 6. 定型签字仪式 **更高决策层**:总经理、CTO、质量VP共同签署《产品定型书》。 **法律效力**:后续任何变更需走ECN流程,否则视为违规。 ---

三、常见误区与破解方案

**误区1:定型=研发说了算** 破解:引入“市场否决权”,若目标用户NPS<50,研发必须回炉。 **误区2:法规测试放到最后** 破解:采用“并行认证”模式,原型阶段即送第三方实验室摸底。 **误区3:供应链只看价格** 破解:建立“供应风险雷达图”,从交期、 geopolitics、专利三个维度打分。 ---

四、定型后的隐形工作

- **文档归档**:DFMEA、PFMEA、测试报告需保存10年备查 - **变更冻结期**:上市后90天内禁止任何非安全类ECN - **退市预案**:提前一年规划EOL物料最后一次采购量 ---

五、如何快速判断自家流程是否健康?

**自查清单**: 1. 定型签字前是否完成三次以上跨部门沙盘推演? 2. 法规认证周期是否占项目总时长30%以内? 3. 小批量试产缺陷是否有80%在7天内闭环? 4. 供应链是否提供至少两家合格备份供应商? 若四项均为“是”,则定型流程基本健康;若有两项为“否”,需立即启动流程审计。
科技产品定型在哪个部门_定型流程详解
(图片来源 *** ,侵删)
